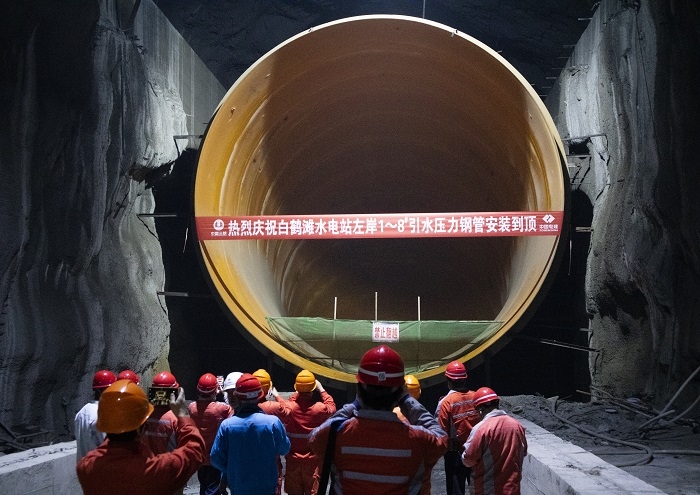

白鹤滩左岸压力钢管安装全部到顶获表扬
本网西昌消息(刘岩 报道)1月11日,三峡发展白鹤滩监理部致信表扬水电七局机电安装分局白鹤滩安装工区“左岸压力钢管安装全部到顶”。

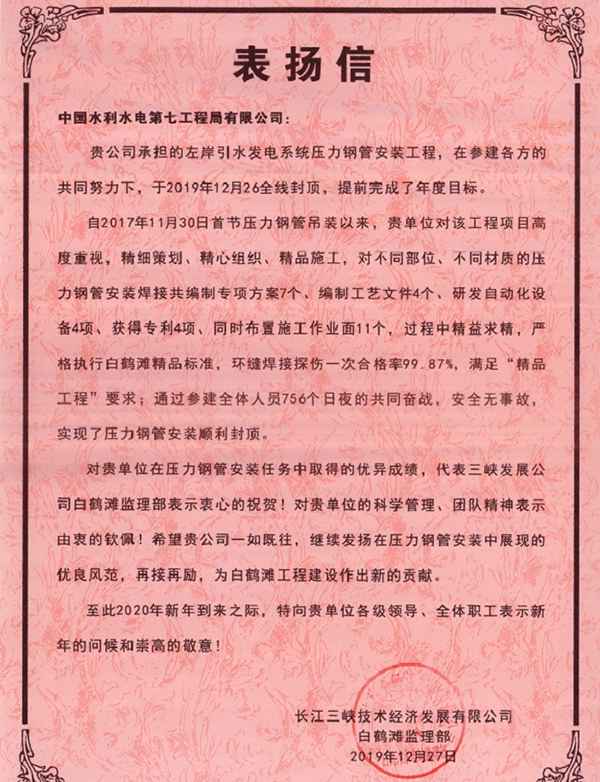

白鹤滩监理部在表扬信中对机电安装分局白鹤滩安装工区承担的左岸引水发电系统压力钢管安装工程全部到顶表示祝贺,对安装工区在压力钢管安装任务中取得的优异成绩表示肯定,同时,也希望安装工区继续发扬在压力钢管安装中展现的优良风范,再接再厉,为白鹤滩工程建设作出新的贡献。
据了解,白鹤滩安装工区自2017年11月30日首节压力钢管吊装开始,为确保工程质量、提高施工效率,特成立了“左岸压力钢管安装自动化系统研制党员攻关小组”,精细策划、精心组织、精品施工,共编制专项方案7个、工艺文件4个、研发自动化设备4项、获得专利4项、同时布置施工作业面11个;经过756个日夜的艰苦奋战,攻克了800兆帕级压力钢管群安装技术难题,取得了焊接探伤一次合格率99.87%的骄人成绩,最终于2019年12月26日实现了白鹤滩水电站左岸8条引水隧洞、23327吨压力钢管安装全部到顶。
