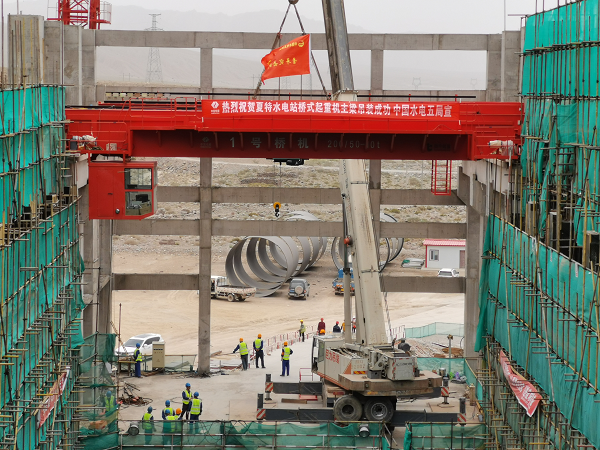

6月2日下午,经过多次论证和优化,公司在建项目克州新隆公司夏特水电站厂房桥式起重机平稳吊装至桥机轨道上,厂房桥机吊装完成标志着厂房将很快由土建施工阶段转入机电设备安装调试阶段,为后续的机电设备正式安装奠定了坚实的基础。

根据实施阶段工期计划,夏特水电站预计将于2021年4月实现首台机组发电目标,2020年将是夏特项目建设全力冲刺的一年。为按期实现发电目标,克州新隆公司不等不靠、主动作为,全力组织夏特复工复产,截至5月底项目参建各方在岗人员达到1070人,施工承包商人员达到954人,各工作面全面进入高峰施工强度。

桥机吊装属于超过一定规模的危险性较大的分部分项工程,施工前各方做好了充足的准备。夏特厂房桥机跨度18米,总重104.5吨,其中主钩吊重200吨,副钩吊重50吨,吊装最重件为桥机主梁,长19米,宽4米,高2米,重量达29t。吊装前,各方对吊装方案进行了多次讨论、复核、优化,编制完成了《主厂房桥机安装安全专项施工方案》并通过专家论证,现场又多次进行吊装技术交底、安全交底。在参建各方的共同努力下,顺利完成了桥机吊装工作。下一步将按实施计划开展桥机安装、调试工作,争取早日使桥机投入使用,为夏特按期投产发电贡献积极力量。


夏特水电站厂房桥机顺利吊装就位
