工程概况:锦屏一级水电站砼双曲拱坝坝顶高程1885m,建基面高程1580m,最大坝高305m,正常蓄水位1880m,死水位1800m,拱冠梁顶厚16m,拱冠梁底厚63m,最大中心角93.12º,顶拱中心线弧长552.23m,厚高比0.207,弧高比1.811。设置25条横缝,将大坝分为26个坝段,横缝间距在20m~25m,平均坝段宽度为22.6m,施工不设纵缝。
在12#~16#坝段的1700m高程上布置5孔导流底孔,孔口尺寸5m9m(宽高),进口闸门封堵平台高程位于1810m。
在11#和17#坝段的1750m高程上布置2孔放空底孔,孔口尺寸5m6m(宽高)。
在12#~16#坝段1789m~1790m高程上设5个泄洪深孔,孔口尺寸5m6m(宽高)。在12#~16#坝段布置4孔表孔溢洪道,采用骑缝布置,堰顶高程1868m,孔口尺寸11m×12m。

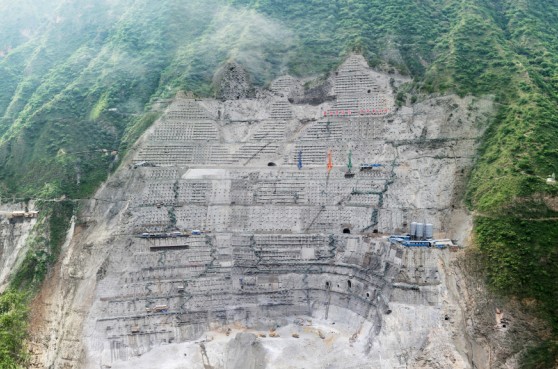

左岸垫座:垫座砼分布于左岸坝基1730m~1885m高程,最大面积约4400m2。

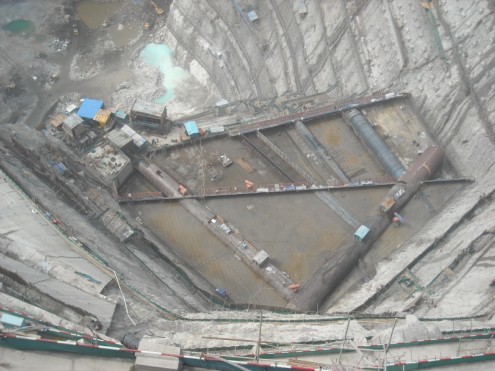

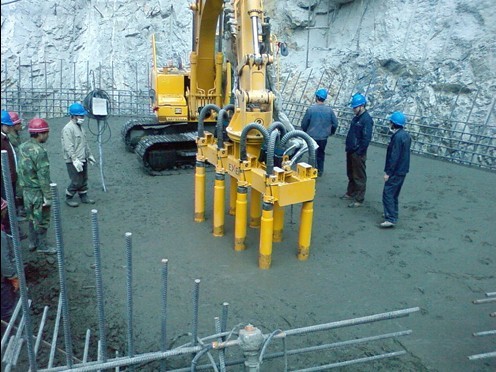

合同项目和工作范围:(左岸垫座工程)左岸砼垫座主要工作内容包括建基面缺陷处理、清基、钢筋及钢结构制安、砼浇筑及温控、排水盲沟等。
控制工期
本标段混凝土施工控制性工期为:
(1)2008年9月1日开始浇筑垫座混凝土;
(2)2009年2月1日开始浇筑坝体混凝土;
(3)2011年9月30日水垫塘及、二道坝混凝土浇筑施工完毕;
(4)2012年5月31日水垫塘两岸混凝土护坡处理完毕;
(5)2012年5月31日导流洞封堵完毕;2012年10月底蓄水至1800m高程;
(6)2013年5月31日导流底孔封堵完毕;
(7)2013年8月31日坝体混凝土浇筑至坝顶。
工期目标:2008年12月1开始施工,2008年12月16日开始浇筑第一罐砼,2011年12月30日全部完成垫座混凝土的浇筑,总工期为37个月。
