阳蓄1号机首节尾支钢管顺利运输到位
本网阳江消息(陈云仙/报道)6月7日,机电安装分局承担施工任务的阳江抽水蓄能电站尾支钢管1号机首节顺利运输到位,标志着尾水钢支管正式进入安装阶段。

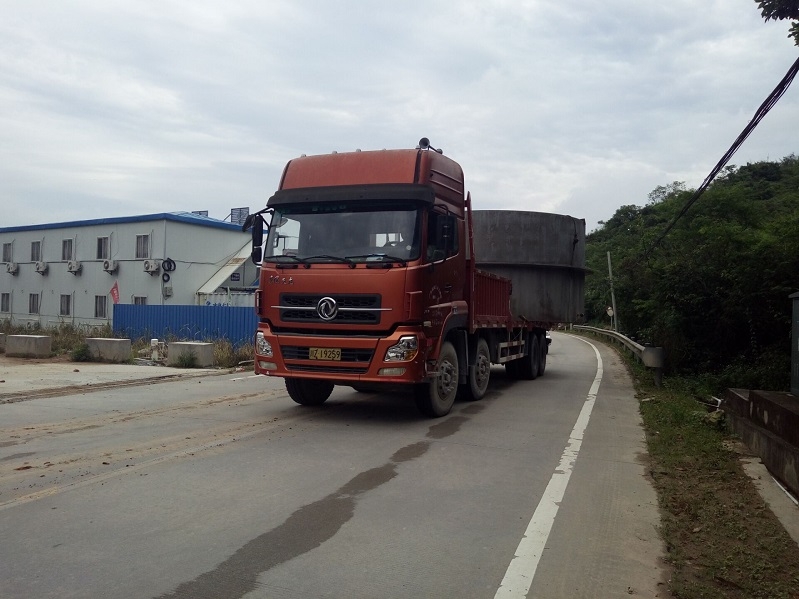

尾水钢支管为三台机组成,设计总重量约1295吨,计划工期约9个月,采用Q345D钢板现场制安,壁厚为26毫米~30毫米,内径为3.6米~4.5米。1号机首节尾水钢支管重约7.95吨,内径4.5米,高度2.5米;钢管完成装车后,管节轴线以垂直于地面的状态加托架水平放置于运输车上,并用F型卡、钢丝绳、手拉葫芦等固定。
运输前,工区对施工人员进行了详细的安全技术交底,对各种设备设施进行联合检查;过程中进行全程监控,配置大件开道车以8公里每小时的速度行驶,从而确保了钢管的顺利运输。
