500kV断路器是连接机组和电网的重要桥梁,如果将发电机比作输送血液的心脏,那么500kV断路器就是输送血液的血管,它直接影响着电网和电厂的安全稳定运行。近年来,国家能源局、国家电网以及主管部门对电网安全的重视程度日益提高,加大了对电网、电网运行中存在隐患的排查力度。外三500kV断路器保护柜已投运超过10年,运行寿命已接近使用年限,并于最新升压站开关保护的设计原则不符,因此更换500kV断路器保护已迫在眉睫。

热电调试中心外三500kV开关保护改造顺利完成

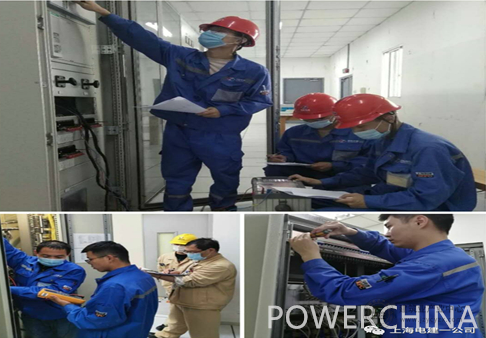

500kV断路器改造是今年热电调试中心的重点工作,因此热电调试中心上下卯足了干劲。本期改造工期紧张,交叉工作面多,由开关保护屏向外辐射的接口多、牵涉面广,为此我们花了很大的精力在前期准备上,对原开关保护屏的接口回路进行全面梳理,制订了详尽的安全措施和工作进度表。开工前,专业人员严格执行安全措施,确保其他运行设备可靠运行。根据计划500kV断路器改造工程与其他定期校验工作将在4月末有序穿插进行。热电调试中心相关技术人员严格实行、严密把关,多个关键节点都提前完成,大大保障了项目的整体进度。

在项目启动阶段,调试人员碰到了很多难点。其中新、老保护的保护原理存在差异,导致部分电缆路径及端子排布置发生了较大变化。为了最大限度保留原有电缆,减小新增电缆。热电调试中心相关调试人员在电脑上建立了端子排实际布置模型,通过计算新、老保护柜端子排的高度偏差,得出了25根旧电缆可以继续使用,占全部电缆的32.5%。折合到电缆敷设的损耗和裕度,本次需新敷设电缆长度下降至约7500米,下降幅度约31.8%;进一步梳理,通过查询外三厂可用库存电缆,新敷设电缆中有部分可使用库存电缆。核减31根可利用库存电缆后,本次需新采购电缆数量下降至21根,下降幅度约40.3%。考虑敷设损耗和裕度,本次需新采购电缆长度下降至约2500米,下降幅度约45.5%。这一举措减少新电缆的采购量、替换及敷设总量,大大节省了时间和人力物力成本,精准科学的前期策划为工程进度赢得了不少宝贵的时间。
