5月15日,随着最后一条110千伏电力线路"合闸送电"的命令正式下达,中国铁建投资集团投资的高东高速"三线迁改"工程施工全部提前完成,为后续路桥、路面、房建等施工奠定坚实基础。


中铁十四局集团负责施工的三线迁改工程,包括路段电力、通信、燃气管线及自来水供应管线的迁改,是整个高东高速的"卡脖子"环节,横跨高速公路的50条高压线,又是迁改工作中的重中之重。

"施工中,因横跨公路K12+720段的500千伏电力线缆是超高压线路,所以国家电网每年只给一次停电迁改时间,是只能一次成功,坚决不能失败的硬任务。"项目负责人牛之印介绍。

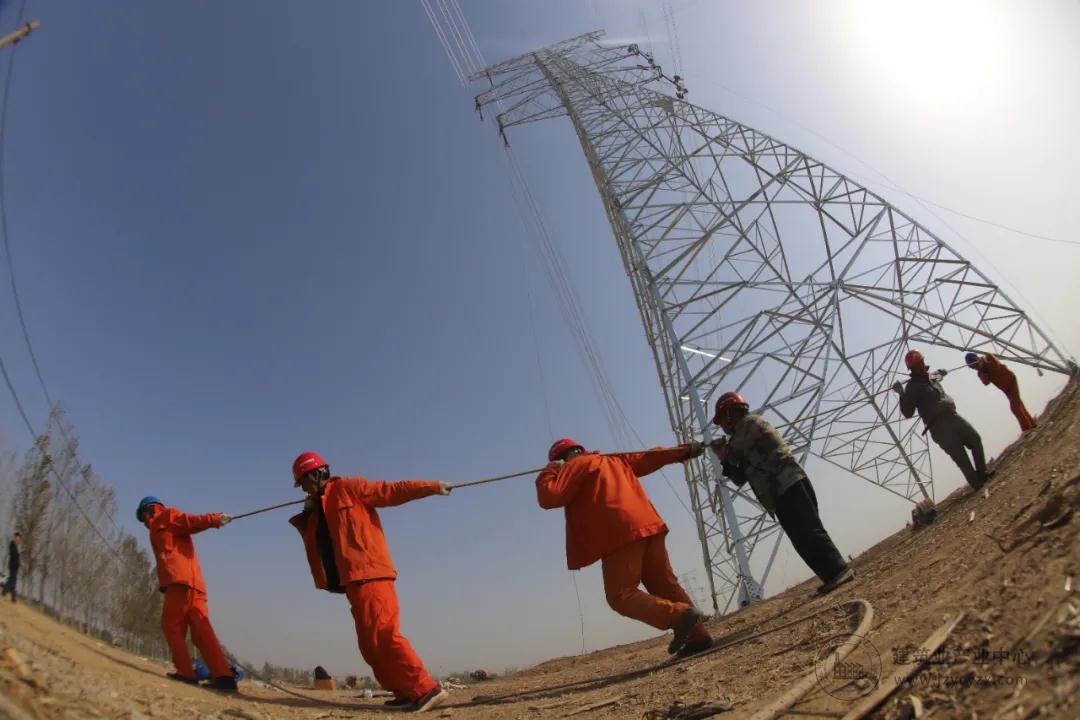

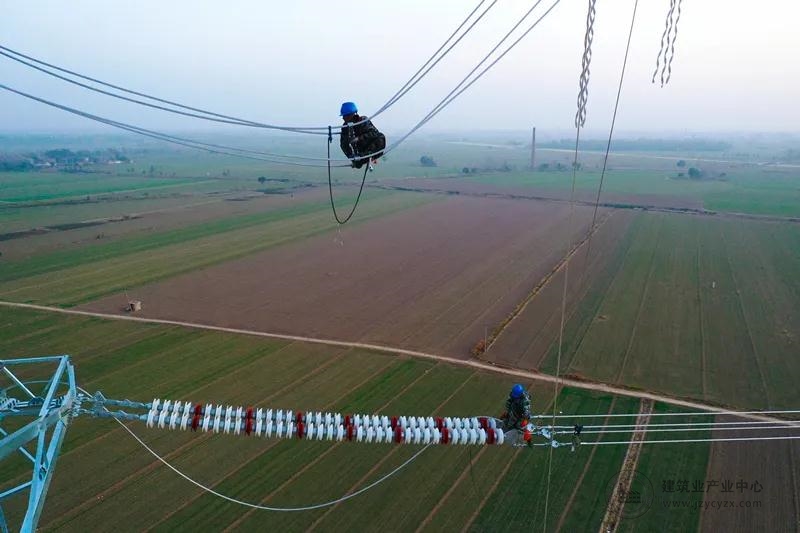

为保证完成任务,集团联手中铁十四局集团参建单位超前谋划、精心组织、实地勘测,制定严密的施工方案。 施工现场,作业工人顶着酷暑,在50多米高空中对导线进行敷设、构件紧固。经过600多个日夜奋战,项目接连完成了50条高压电力线路迁改,搬走了阻挡施工的"电老虎"。在保证施工顺利的同时,确保了几百万居民的正常供电。
