茅洲河流域水污染综合治理工程是东莞市长安镇民生"一号工程",受到省、市、镇三级政府的高度关注。为了实现茅洲河河清、岸美、树绿的美丽愿景,水电六局(以下称公司)茅洲河流域综合整治(东莞部分)长安项目部,自复工复产后,加速推进污水接入管网的施工进度,力争在6月30日前,与长安镇同步完成城镇污水"最后一米"接入工作。
公司在茅洲河流域水污染综合整治项目中主要承建了涌头片区、霄边片区、塘下涌片区、围仔涌片区、新涌片区管网工程,霄边排渠暗涵复明工程和应急调蓄塘工程。
污水管网工程已基本完工。5个片区共计完成污水管网铺设33.78千米,预验收污水管网24千米,实际通水污水管网33.78千米。目前,锦厦社区的城镇污水"最后一米"工作总任务数为688栋,已完成264栋,完成率为38.37%;三类行业排水整治工作总任务数为934家,已完成732家,完成率78.37%。

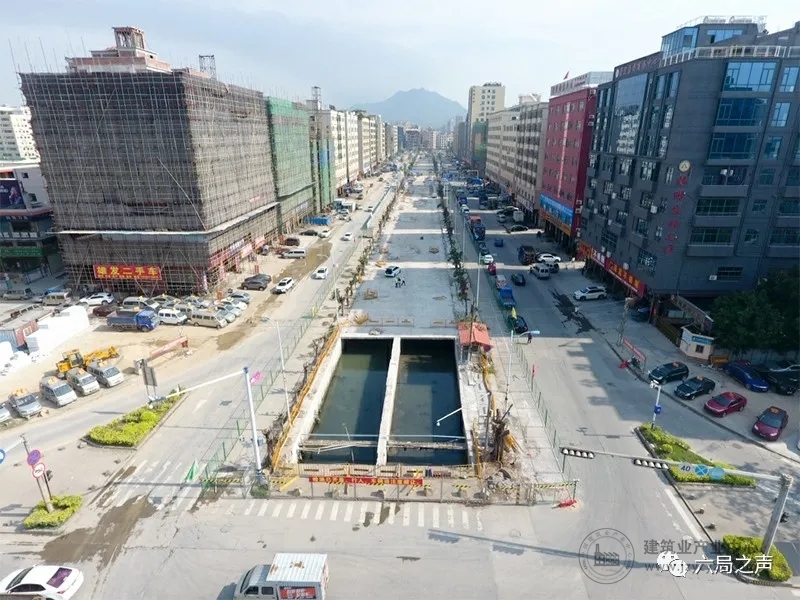

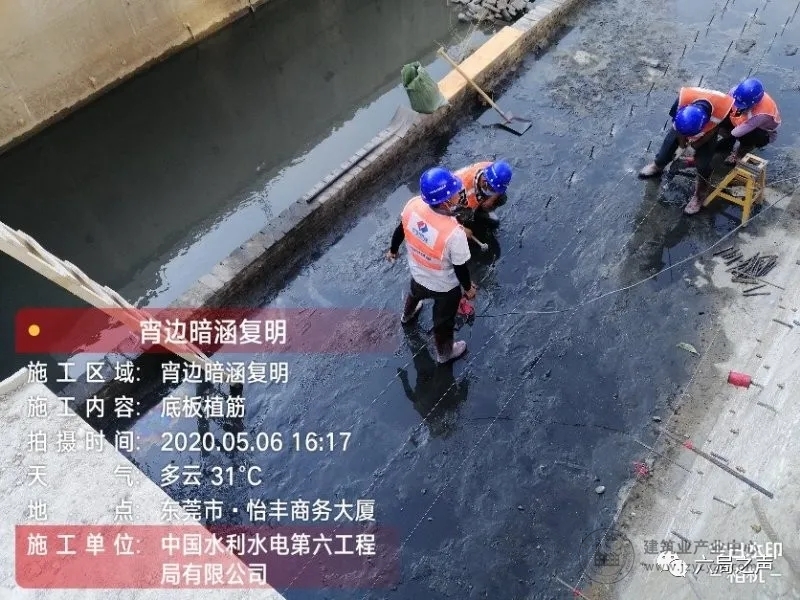

霄边渠暗涵复明工程是广东省东莞市长安镇污水治理试点工程,对原排水暗涵进行揭盖复明,改暗涵为明渠。霄边排渠复明工程位于霄边大街358省道与到振安东路(107国道)之间,总长度约560米。目前,霄边排渠复明工程已完成暗涵顶板上部建筑垃圾清拆11503立方米,暗涵顶板拆除116米,涵内淤泥清疏577立方米,内隔墙拆除17米,新建钢筋混凝土结构边墙及底板49米。
当前,正是霄边渠暗涵复明工程的施工高峰期,也正值汛期,项目所在地降雨较为频繁,短时降雨量较大,加之霄边渠上游的霄边社区汇水面积较大,地面降雨通过霄边渠向下游集中排放,给项目施工带来较大困难。
为解决安全度汛、上游社区排涝与施工进度三者之间存在的冲突,项目部有针对性地制定了防洪度汛应急预案,密切关注天气情况并合理安排作业时段,科学调度各种施工资源,在保障施工安全的前提下推进工作。

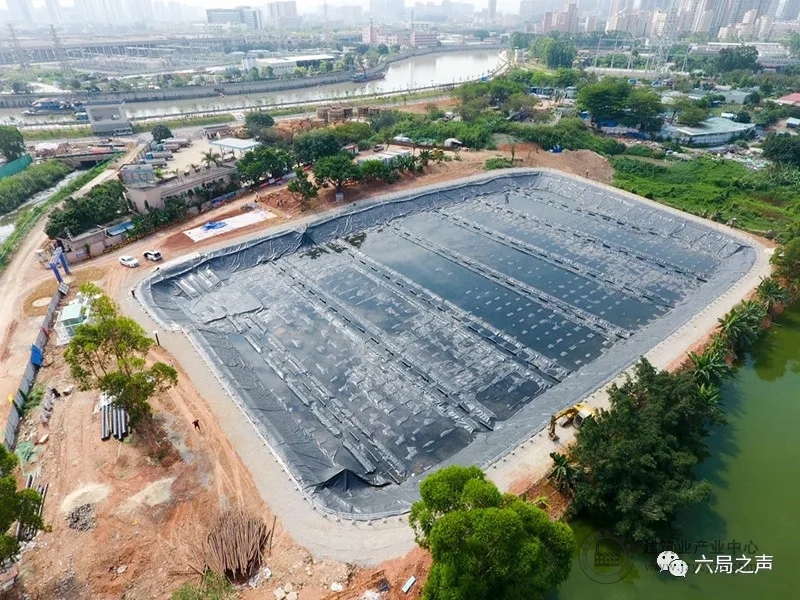

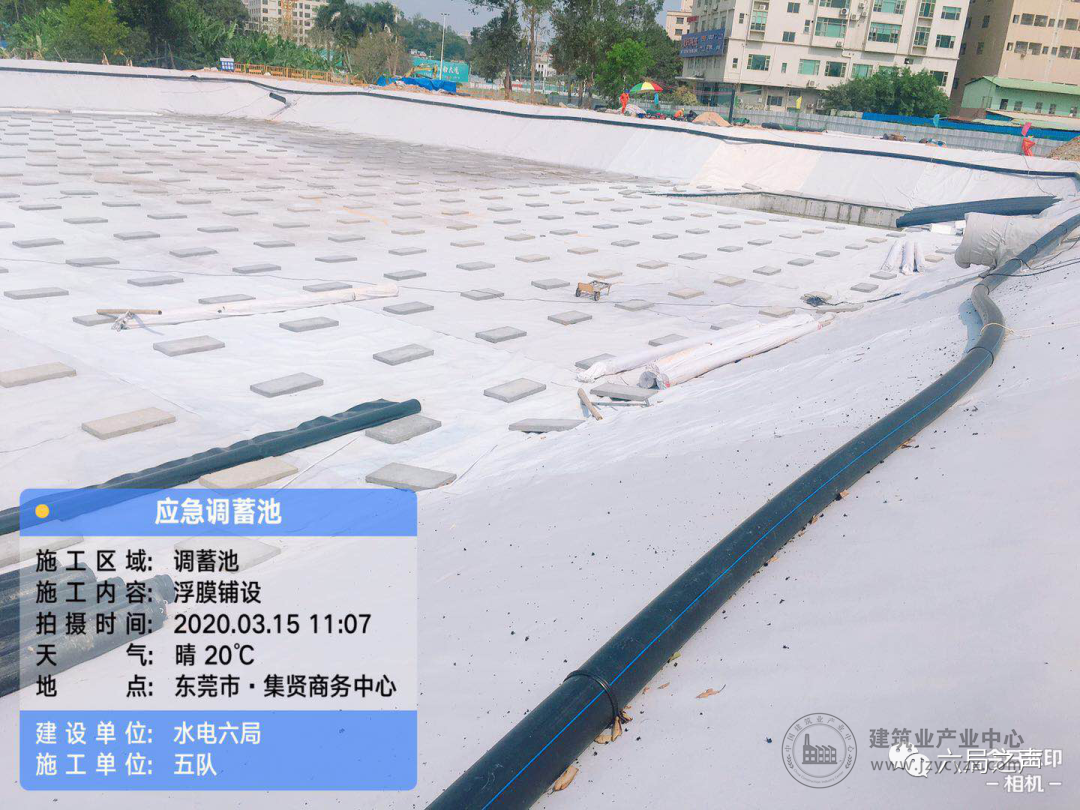

临时调蓄塘主要服务东莞市长安镇东侧4条非联通涌区域溢流污染控制,收集区域内小于3毫米降雨时溢流污水。
主泵池大型沉井深度14米、平面面积近100平方米,施工空间狭小,又紧邻茅洲河防洪堤,具有一定的施工难度。为及时解决技术难题,施工团队组织专家论证并多次进行模型试验,最终以无支护不排水一次下沉施工工法,成功完成了主泵池沉井施工。

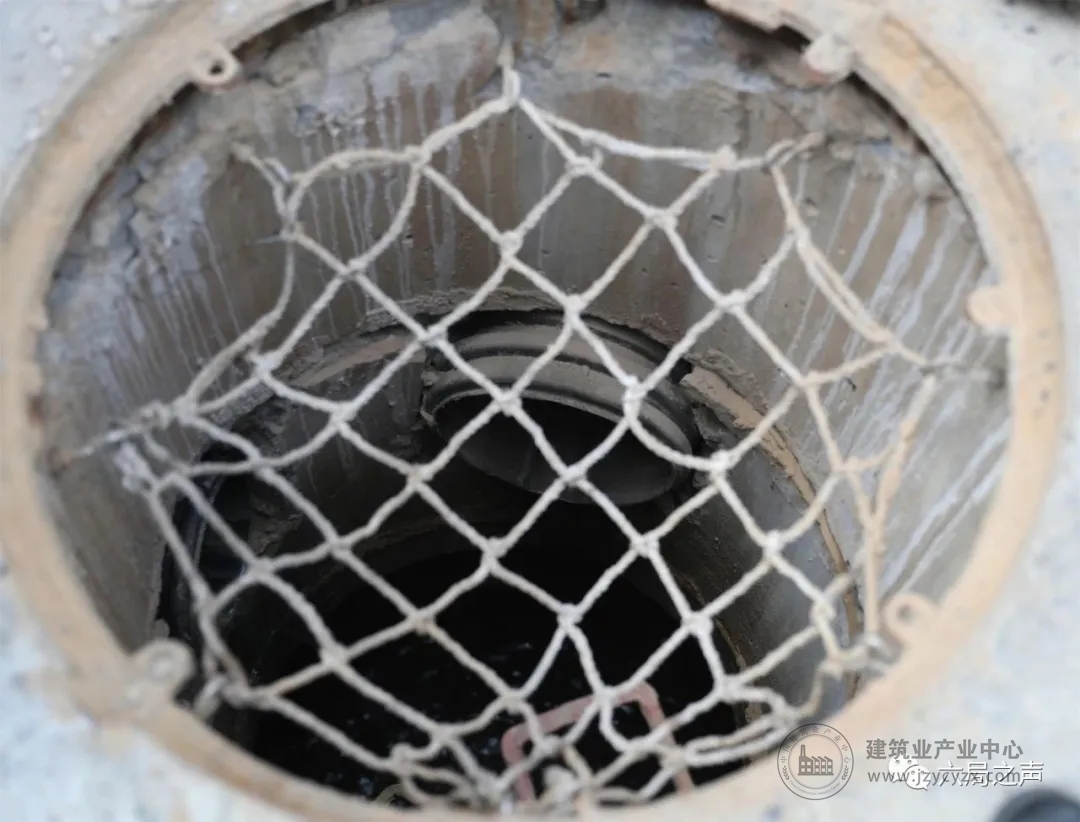

沉井顶管(DN1200砼管)与三洲污水处理厂污水主管线(DN1200玻璃钢夹砂管)斜交接驳,接驳段地质条件复杂,接驳段地层为淤泥地层及砂层且紧邻茅洲河,地下水渗流量较大。施工团队成立技术攻关小组,经多种接驳方案的比较、分析、论证,借鉴隧洞施工中的超前管棚小导管双液浆注浆方案,对接驳段地基基础进行防渗处理并加固,在确保污水处理厂不停产的前提下,安全、如期实现了接驳。
茅洲河是广东省污染最为严重的河流之一。2015年,深莞两市联手全面打响深莞两地联手治理茅洲河全流域污染的攻坚战,公司积极参与了深圳茅洲河流域综合整治工程一系列水环境治理工程的施工建设。
2019年3月,茅洲河流域综合整治攻坚战暨长安镇总河长工作会议召开,全面启动城镇污水"最后一米"攻坚。项目施工团队按照长安新区"一网两厂三整治"的综合治理思路,坚持"严管理、细检查,除隐患、重现场"的宗旨,实行全员、全过程、全时域动态管理,风险分级管控,稳定推进项目建设。
改变"又黑又臭",实现"又清又美",一直是公司参与茅洲河流域综合整治工程的目标和美好愿望。当前,城镇污水整治已进入"最后一米"冲刺阶段,六局施工团队有信心克服疫情影响,在保证质量、安全的条件下,"提速增产",为长安镇提高城市品味,提升人民群众的幸福感,贡献六局力量。
