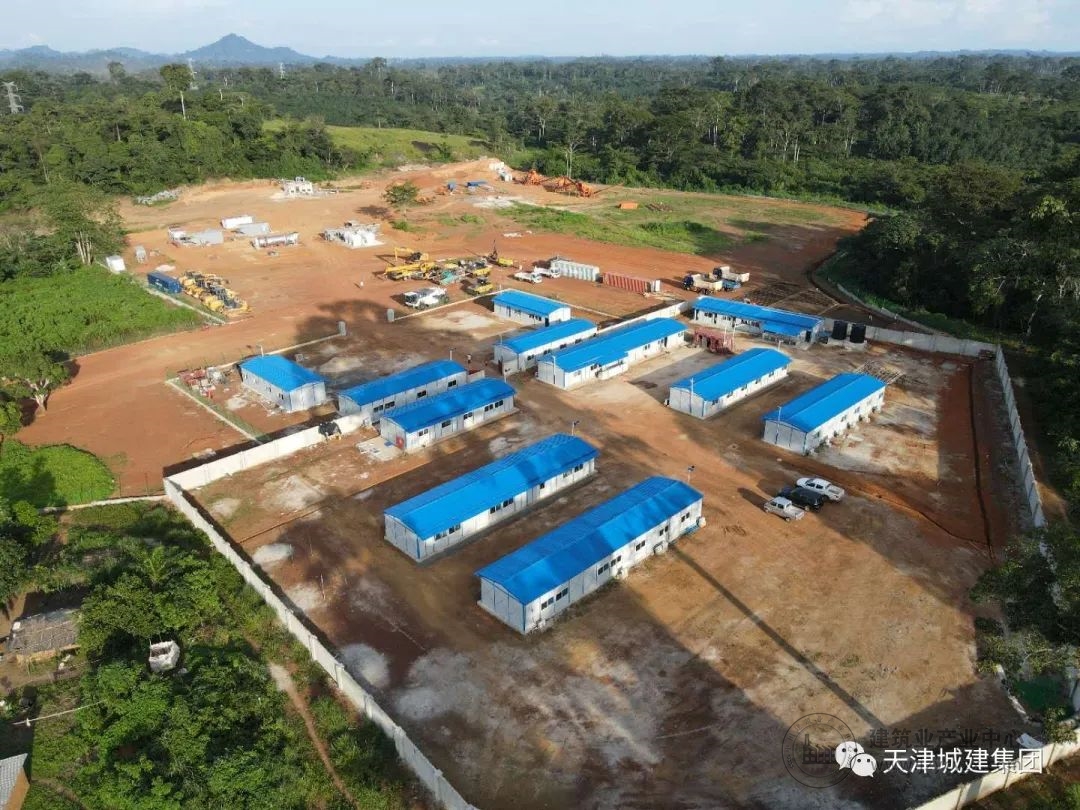

自2019年10月路桥建设公司先遣组抵达科特迪瓦以来,经过近两个月的考察和征地谈判,在2019年底正式签订营地及碎石场征地协议,并于今年3月份正式开始项目营地场地平整及建设。受新冠疫情影响,项目从国内采购的彩钢板活动房直到5月初才到场,安装人员也未能就位。为不影响营地建设进度,项目先遣组人员克服困难,自力更生,通过网络搜索、联系厂家远程指导等多种方式自学安装方法,终于在8月底完成全部营地板房的搭设和营地排水、室内设施安装等基础工作,顺利实现项目全员入住的阶段性目标。目前,项目正按照中土公司的统一部署,对项目部进行进一步功能性完善。

在完成营地基本建设的基础上,碎石机和沥青拌合站的安装也正按照计划稳步推进。截至目前,碎石机的安装已完成2/3,待本月底剩余碎石机配件运抵现场后,项目将力争在10天完成全部安装工作。接下来,项目将立足自身,从中土总部临时存放处向场站进行倒运、吊装3000型沥青拌合站。此外,市电接入也在稳步推进,预计11月中旬正式接入市电,为两个场站调试做好准备。

目前,项目人员正在对9月初到场的各类机械设备进行维护保养和开工前的调试,项目各项工作将逐步展开,开工准备工作将全面提速,为工程正式开工后的顺利推进提供保证。
