阳蓄电站缓坡长斜井开挖支护完成

本网阳江消息(董树荣 方绍雷 报道)7月4日,由水电七局二分局承建的阳蓄电站高压电缆洞36度缓坡长斜井开挖支护顺利施工完成。

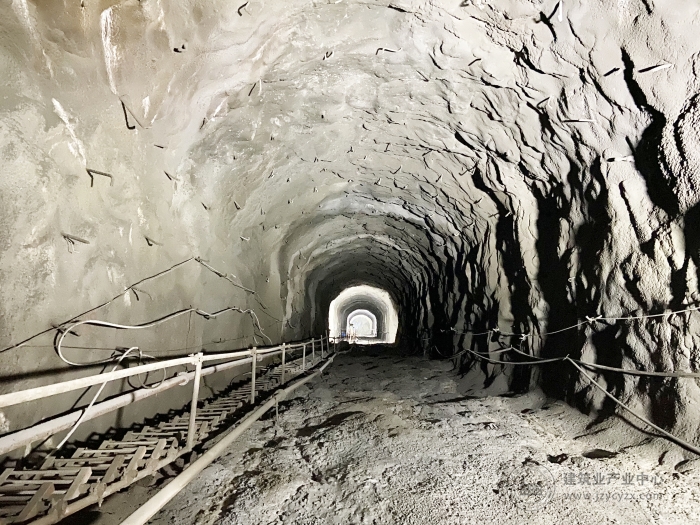

阳蓄电站高压电缆洞斜井,倾角36度,长度262.929米(包括弯段),城门洞型,断面尺寸6.0×5.4米(宽×高),缓坡斜井施工人员、材料运输、测量、钻爆、出渣施工难度均较大,安全风险极高,此条件下的缓坡斜井很少有理论数据及类似工程施工经验可借鉴。

面对难题,项目部成立技术攻关小组,充分研究了类似工程施工经验,并结合自身施工难点和特点,经反复讨论和试验研究,创新制定了一种"反导井正扩法"施工方法,通过改进反井钻机施工一条直径1.4米溜渣导井,再自上而下全断面扩挖成型,成功解决了缓坡长斜井出渣难、通风难等问题,有效降低了安全风险。

据了解,在施工过程中项目针对导孔精度控制难题,探究出一种高精度多元化导孔定位方法,随钻测斜纠偏,解决缓坡斜井导孔定位困难,并对普通反井钻机进行实用性改造,使其满足缓坡施工需求;针对溜渣难题,进行了相应理论探究,建立溜渣模型进行模拟试验,将爆破参数与爆破渣料粒径进行定量分析,把爆破粒径与溜渣级配建立方程关系,寻求最优爆破参数。两项技术的创新,为高质量、高精度、安全完成导井施工和全断面开挖支护施工提供了有力保障。

阳蓄电站高压电缆洞顺利施工完成,对后续电站缓坡长斜井设计和施工均具有可靠的借鉴意义,同时树立了企业履约品牌。
