近日,沈阳电化公司承建的京通铁路电化改造工程隆化至朝阳地段顺利完成首个电力贯通线"倒接"施工,这标志着该工程电力专业进入新的施工阶段,为后续各专业的施工大干奠定了基础。


为保证在天窗点内按时完成施工任务,京通项目部多次与通辽供电段商讨倒接方案,制订了详细的作业安全卡控措施,作业队利用施工方案会和班前点名,把作业内容详细交底到每位施工人员。

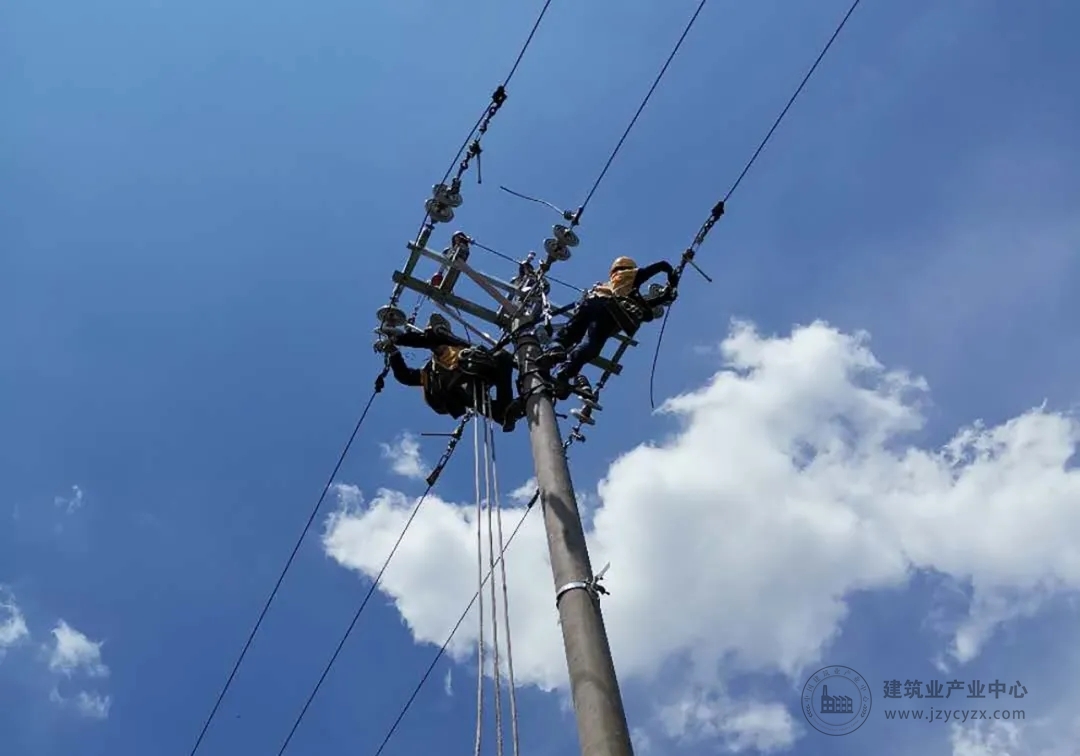

随着"停电"命令下达,在通辽供电段配合下,施工人员按照作业分工,迅速进入岗位,10kV电缆终端制作、隔离开关安装、拉线安装、接地制作……现场一片繁忙的景象。为保障电缆终端接头的安全可靠,作业人员严格工艺要求,严格把握尺寸,经试验检测无误后投入使用。经过2个小时的紧张施工,施工人员圆满完成了首个电力贯通线路"倒接"施工。本次10kV贯通线路倒接送电成功,为今后通信、信号可靠电源调试提供了必要保障,为该区段接触网施工提供了条件。
