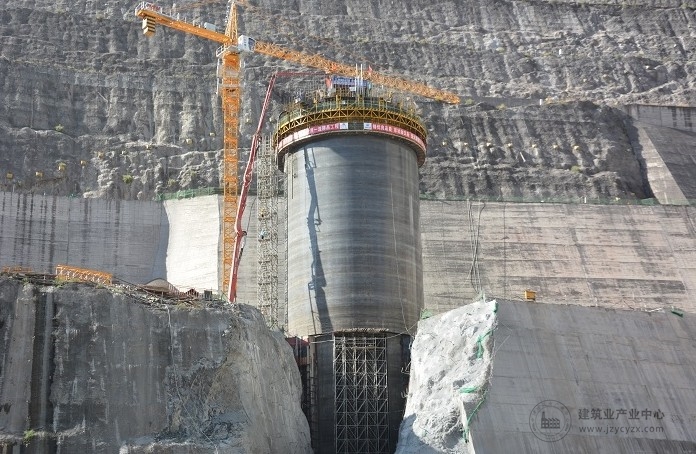

11月18日,由水电七局机电安装分局承担施工任务的白鹤滩水电站左岸供水系统标志性精品工程——取水塔滑模浇筑施工进度已完成过半。

截至18日9时50分,取水塔滑模模体已滑升27.30米,顶部高程已达到EL.804.80米,距离模体停滑高程还剩余27.70米。

左岸取水塔滑模结构复杂,需内外整体同时滑升,其施工难度在行业内前所未有。

为严格控制滑模在滑升过程所产生的偏移,水电七局机电安装分局白鹤滩供水Ⅰ标项目部群策群力,经过反复论证,最终采用白鹤滩水电站首个桁架式滑模结构进行施工,通过勤测量、多纠偏、严校核,将偏移控制在合理范围内,形体控制良好,且混凝土振捣、养护到位,塔体浇筑成型质量达到了"镜面"效果,受到了业主、监理及集团领导的一致好评。

据了解,左岸取水塔高81米,直径18米,全部由项目部自行设计、制作与安装,是白鹤滩水电站的重点分项工程,也是唯一一个出地面高耸构筑物。取水塔自9月30日首仓顺利开滑至今,仅历时48天便滑升过半,充分彰显了"七局速度"。
