10月29日,新能源公司两个"12.30"项目传来喜讯。湖南梅桥项目风机吊装全部完成,江西兴国莲花山项目首台风机顺利并网。

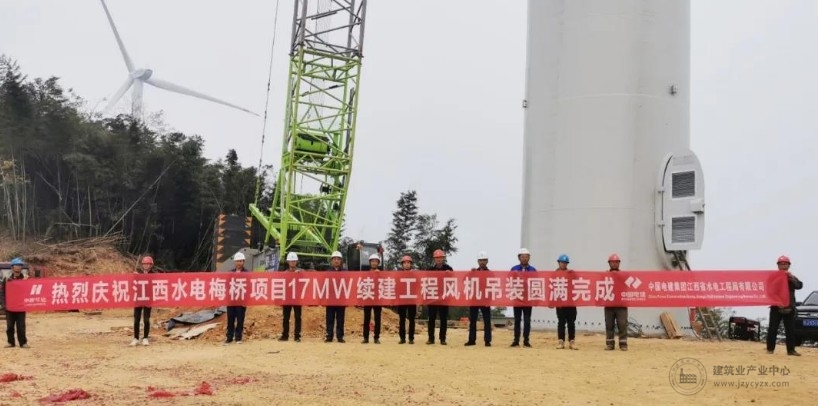

10月29日上午,华能梅桥镇项目17兆瓦续建工程主体建安工程全部风机吊装圆满完成,标志着湖南梅桥风电场项目进入并网发电倒计时阶段。本工程为华能湘乡市梅桥镇风电场续建工程,共计安装7台风机,总装机容量17兆瓦。
项目前期受场内客观因素影响,进展缓慢。项目部积极主动协调组织解决问题,最大限度为施工创造条件,重点攻克进场路入口320米长急转弯陡坡的运输难题。进入10月中下旬天气好转,项目部迅速完成了最后两台风机机组吊装,有效保证后续并网发电的工期节点目标。
当天上午,江西兴国莲花山风电场项目首台风机顺利并网发电,本批计划并网37台,标志着莲花山风电场项目进入投运阶段。
莲花山风电场项目部主动作为,精心组织施工,努力克服年初新冠疫情的影响,在2月底就实现了复工复产。项目部针对疫情防控难度大、施工生产任务重的情况,坚持抗疫复工两手抓,将疫情对工程建设的影响降到最低。入秋以来,更是取得单月浇筑完成6台风机基础的记录。10月28日升压站完成受电,10月29日首台风机并网,为后期全容量并网夯实了基础。
接下来,两个项目部将力争11月份完成全部风机的并网工作,确保项目圆满收官。
目前,新能源公司十几个"12.30"项目正在全面冲刺当中,新能源公司全体员工正上下一心,严格按照公司提出的"认识到位、管理到位、认真总结、努力实践"的要求,全力以赴完成"12.30"目标任务,为高起点进入"十四五"打下坚实的基础。
