近日

由中建科工承建钢结构工程的

迪拜哈斯彦4×600MW清洁燃煤电站项目

迎来里程碑节点

1号机组一次并网成功

标志着中东首个清洁燃煤电站

世界首个能实现双燃料满负荷供电的电站

建设取得重大突破

也为项目第一台机组

全面进入可靠性试验

及后续商业运行打下了坚实基础


迪拜哈斯彦清洁燃煤电站项目

属于"一带一路"国际合作重大工程项目

项目配置4台超超临界机组

总装机容量2400兆瓦

具备完全燃烧煤或备用燃料天然气的能力

4台机组将于2023年全部投入商业运行

投运后将为迪拜提供20%的电力能源

并将为迪拜世博会提供电力保障

名副其实的"中国造"

哈斯彦清洁燃煤电站项目包括众多的中国元素

集中国投资、中国融资、中国总包

中国设计、中国制造、中国建造于一身

其中中建科工主要负责哈斯彦项目

4台机组中的1#-4#主厂房、电控楼、

集控楼1#2#干煤棚、输煤除灰线、附属结构等

超过7万吨钢结构的制造及安装任务

钢结构全部由中建科工天津厂制造生产

截止目前

钢结构安装量已超过4.5万吨

钢结构制造量已超过5.5万吨

已经完成超过90个单体DM市政府验收及移交

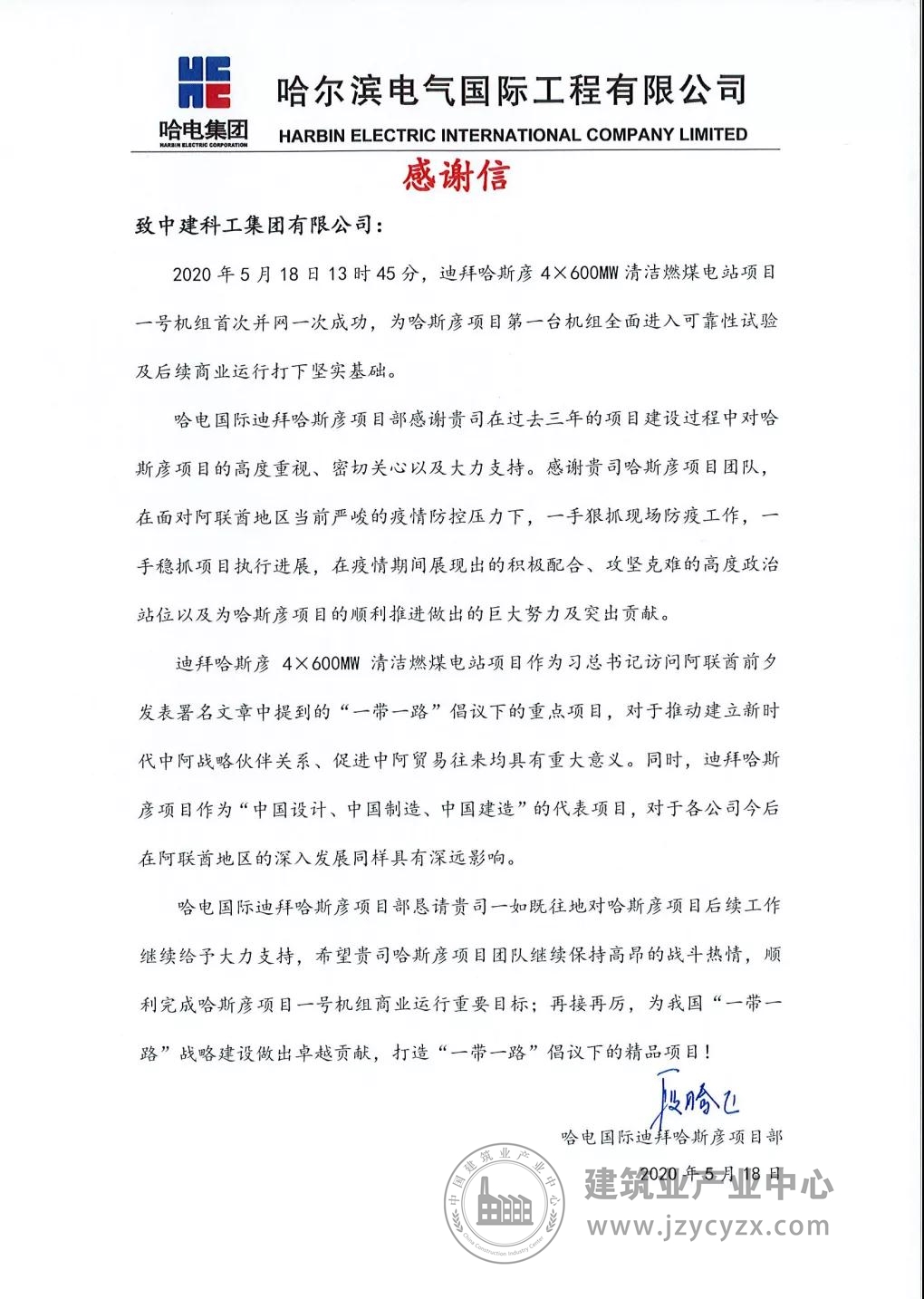

3.jpg漂洋过海的"表扬信"

2020年伊始,由于新冠肺炎疫情蔓延

给跨境工程带来巨大冲击

3#主厂房、电控楼钢构件制造进度延后

面对生产工人无法及时返厂

原材料无法及时就位

钢结构无法按计划集港带来的巨大压力

哈斯彦电站项目部与天津厂同步发力

在确保科学有效防疫的同时

安排材料采购快速审批的绿色通道

统筹安排制造产能

集中已有人力设备,克服疫情影响

争分夺秒,与时间赛跑

全力以赴赶制3#主厂房及电控楼构件

尽最大努力降低疫情对制造履约的影响

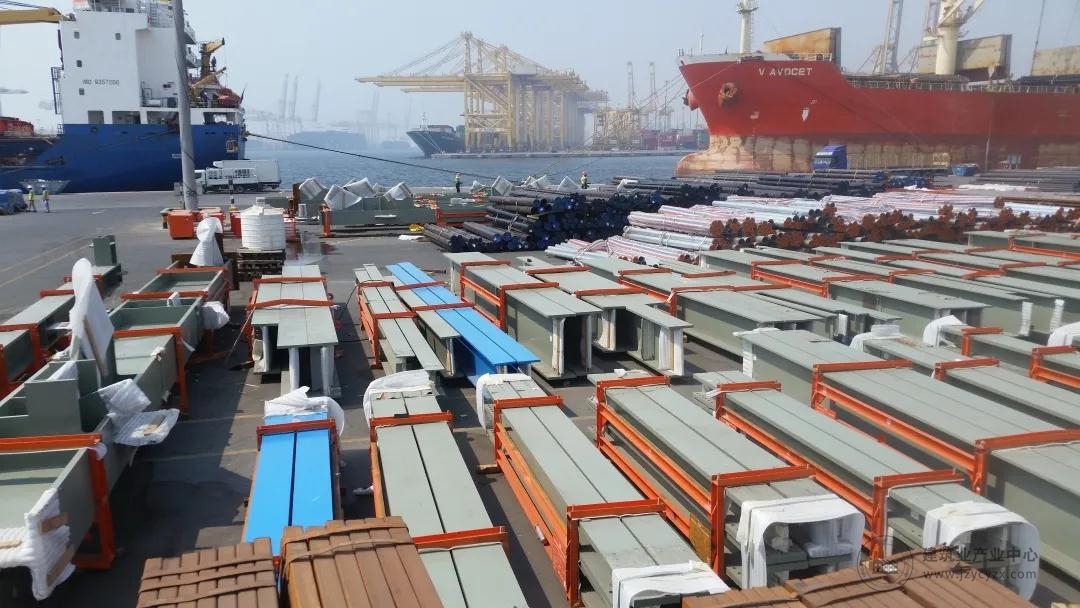

5.jpg钢构件漂洋过海,抵达位于迪拜的港口

克服了疫情高压下的重重困难

中建科工不辱使命

分别于3月31日、5月5日完成

3#主厂房第一批次1600吨

及第二批次1715吨集港

并于5月20日完成电控楼等2450吨构件发运

在紧迫的战"疫"形势下抢回了宝贵时间

项目总包单位予以高度肯定,并致函感谢

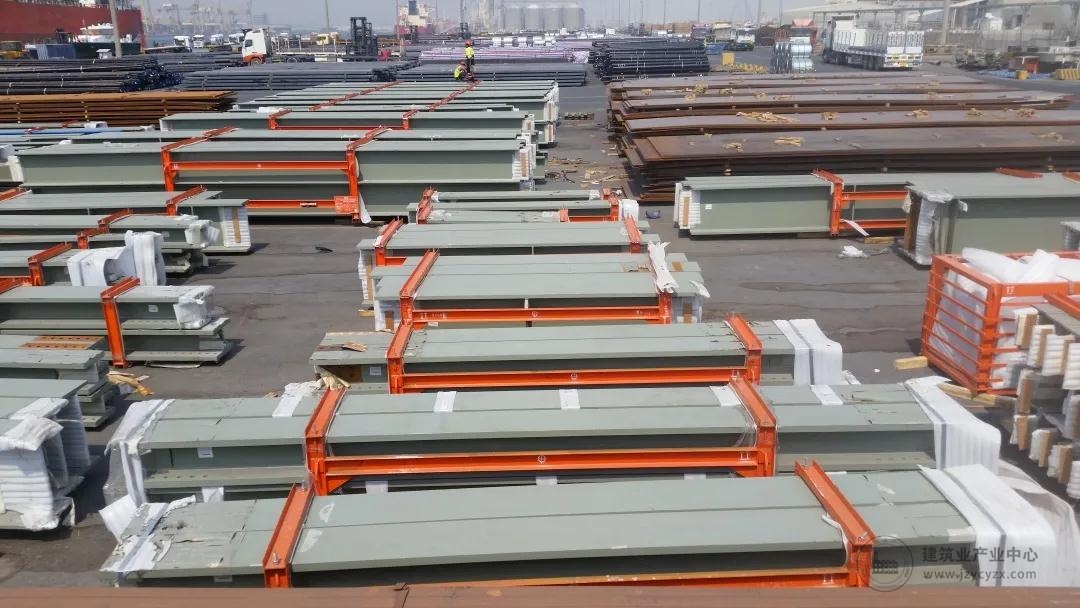

6.jpg表扬信的背后,是一线战士们夜以继日的不懈努力

目前国内疫情已经受控

但中东疫情仍然保持快速增长的高压态势

中建科工将充分发挥央企的强大履约能力

保持高压下的执行力与行动力

不懈怠,不退却

撸起袖子,加油奋进

全力夺取疫情防控和进度目标的双重胜利!
