20000余米电缆敷设

5000余米平台面板安装

……

24小时轮轴施工

20天完成剩余35%工作量

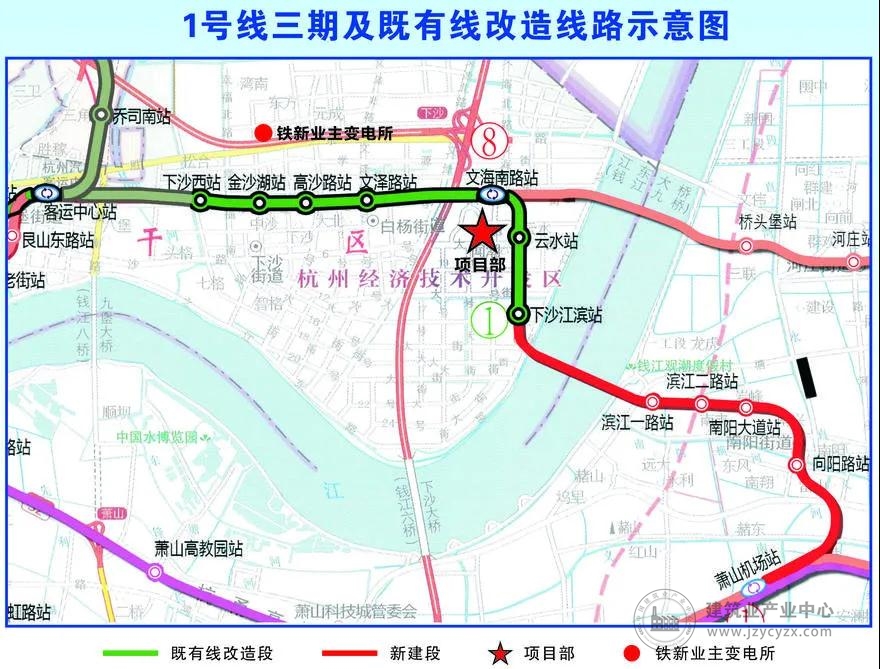

这是杭州地铁1号线三期供电项目

决战"8.30热滑"节点的缩影

项目简介

杭州地铁1号线三期工程起点下沙江滨站(不含),终点萧山机场站,线路长11.25km,设车站5座。共设置牵引降压混合所5座(含停车场1座),降压变电所3座(结合区间风井2座),跟随式降压变电所1座。本工程包括变电所、接触网、环网电缆、电力监控、杂散电流腐蚀防护、疏散平台专业。

为确保杭州地铁1号线三期"8.30送电热滑"节点按期、圆满实现,近日,杭州地铁1号线三期供电项目部全面进入"大干100天"冲刺阶段,在剩下的不到20天时间内,项目全体人员以必胜的决心和信心坚决打赢"保开通"冲刺战。

尽锐出战  见缝插针

自7月以来,在杭州地铁集团的节点要求下,杭州地铁1号线三期工程施工进入最后攻坚阶段,土建、轨道、供电、弱电、机电等五至六个参建单位同时交叉施工,项目可用作业面极小,存在施工环境差、交叉施工杂、材料倒运难、协调难度大等一系列问题。

现场人员24小时协调施工

凌晨1点运送物资至作业点

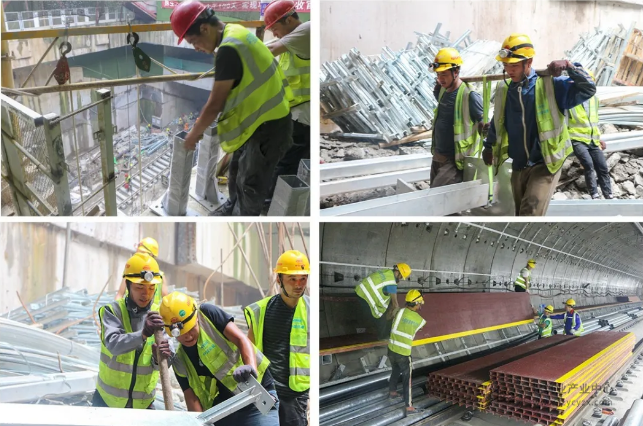

多措并举确保物资到位

物资材料是项目开展施工的基础。由于交叉施工严重,多家单位共用一个吊装口,项目物资材料入场极为困难。除了协调使用吊装口以外,项目部见缝插针、多措并举,通过滑轮滑、扁担扛、人工搬等多种方式,安全高效确保材料顺利进场。

迎难而上  倒排工期

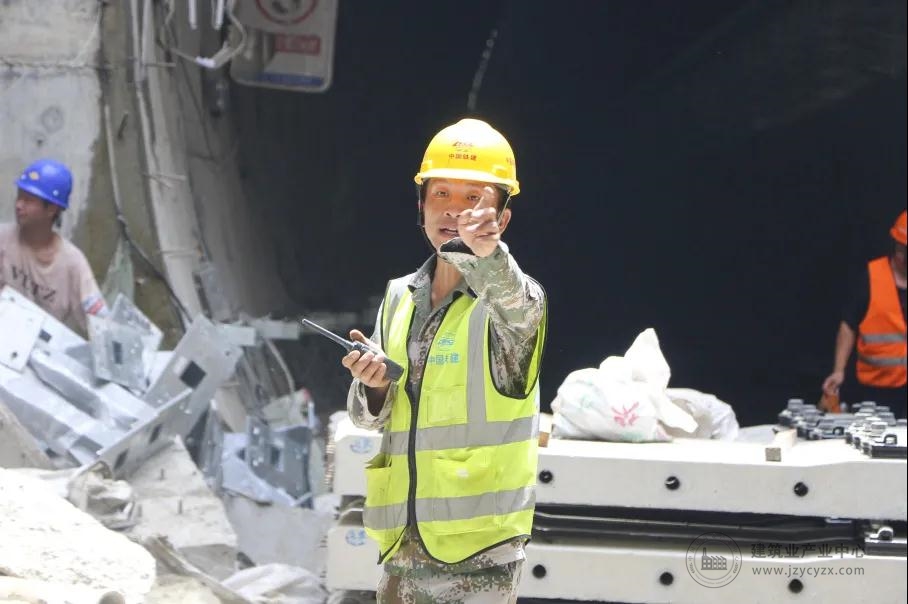

项目负责人石西全梳理节点任务

针对各专业施工任务,项目部每天早上七点半班子成员召开会议讨论当日施工计划,每三天召开一次节点梳理会,将各项施工任务有效落实在每一个施工班组和每一位带班人员的工作计划上,同时,严格查摆各专业存在的施工问题,责任到人,限时整改,确保"8.30热滑"万无一失。

01、环网专业

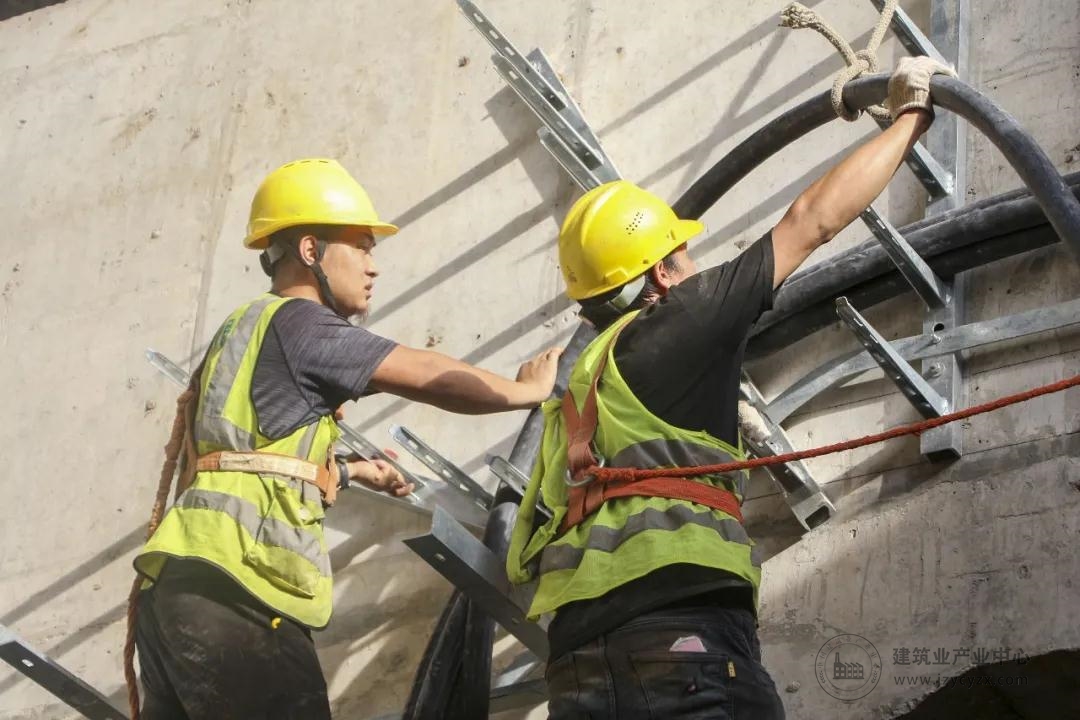

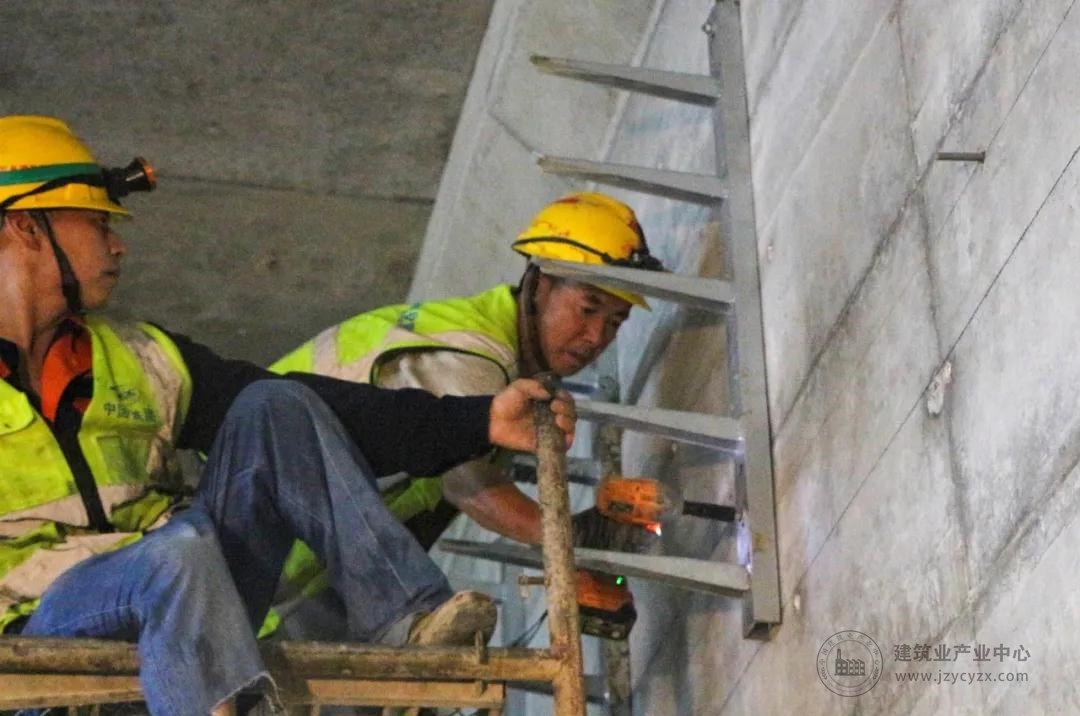

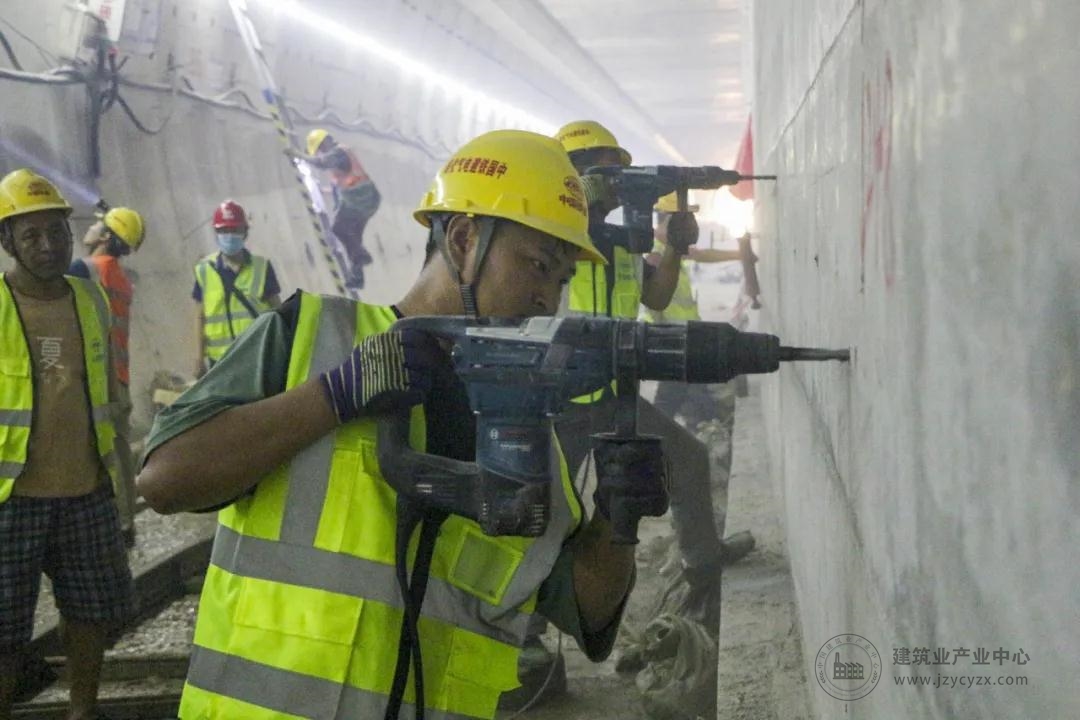

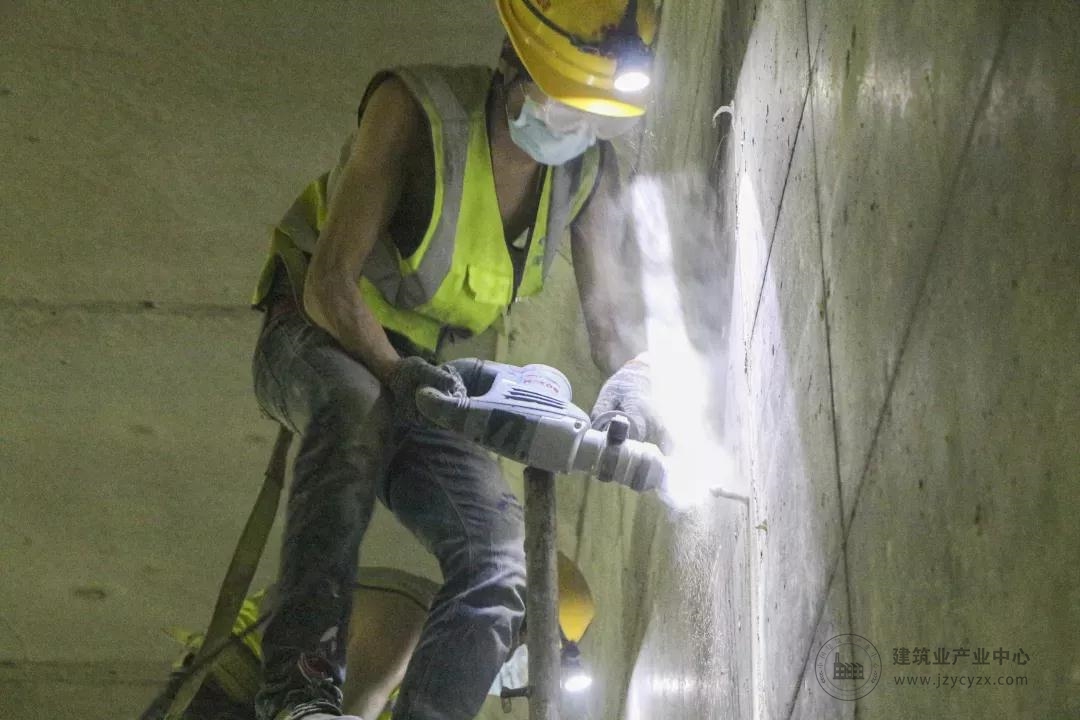

环网电缆支架锚栓打孔

环网支架安装

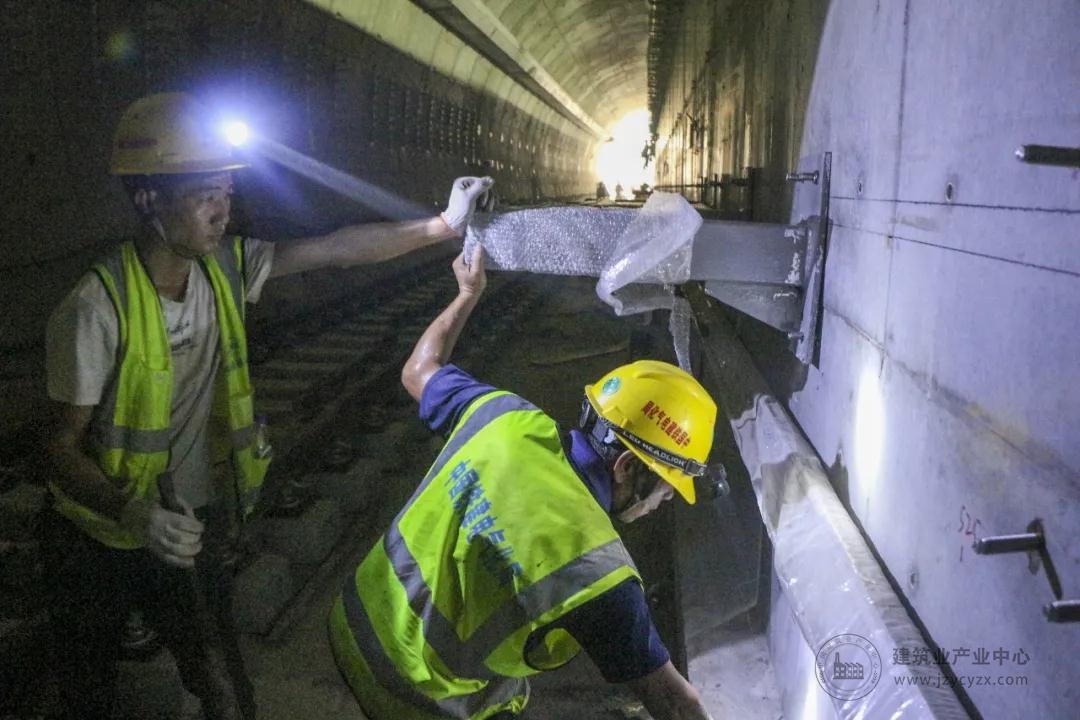

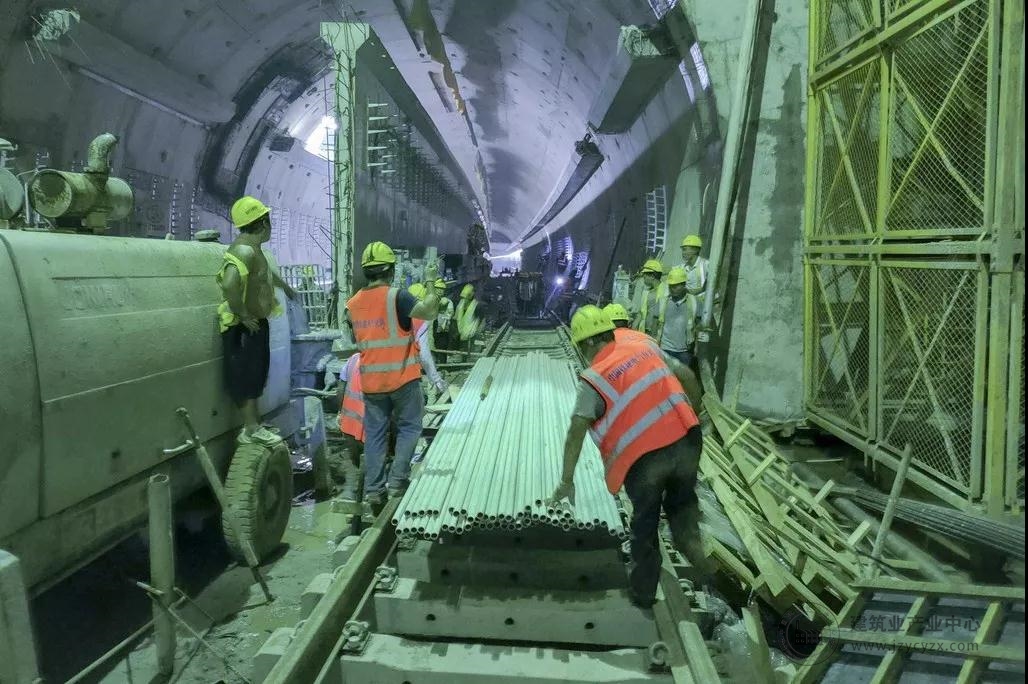

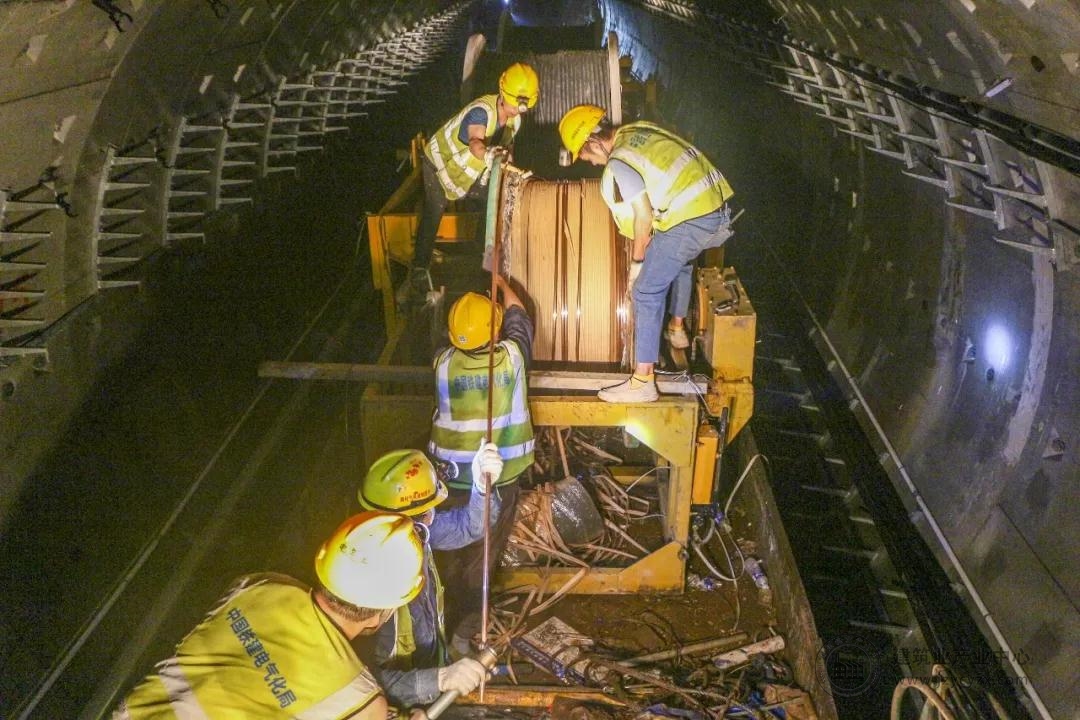

敷设电缆

02、接触网专业

接触线架设起锚拉线

接触网悬挂安装

接触线终端制作

03、平台专业

疏散平台无轨标高测量

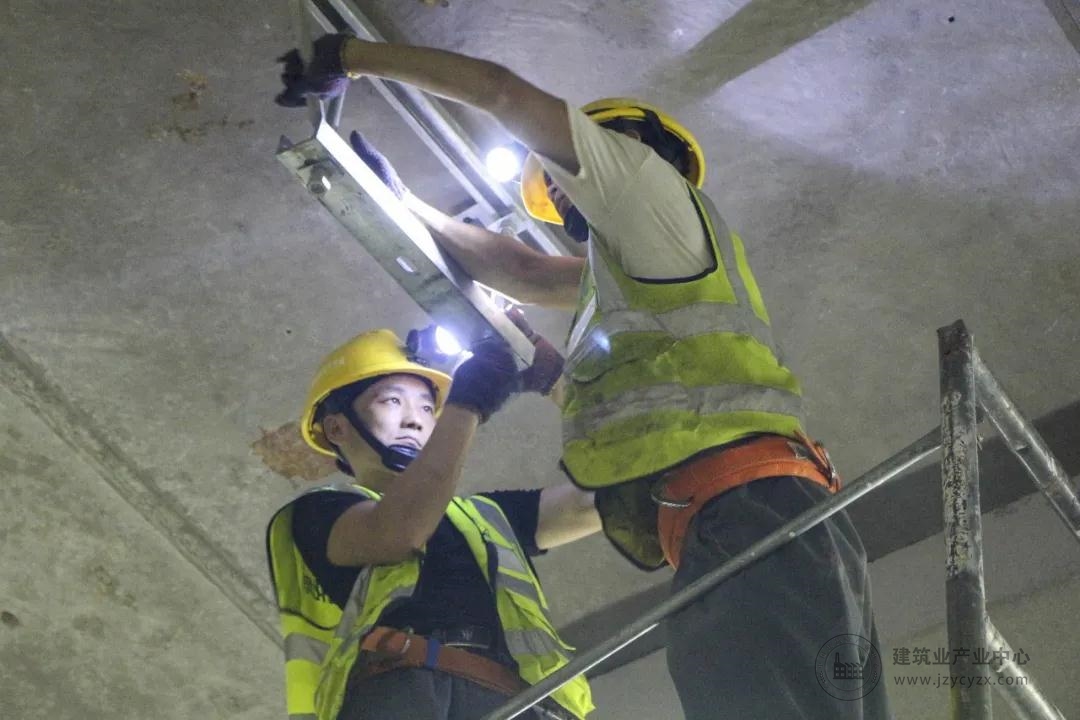

疏散平台锚栓打孔

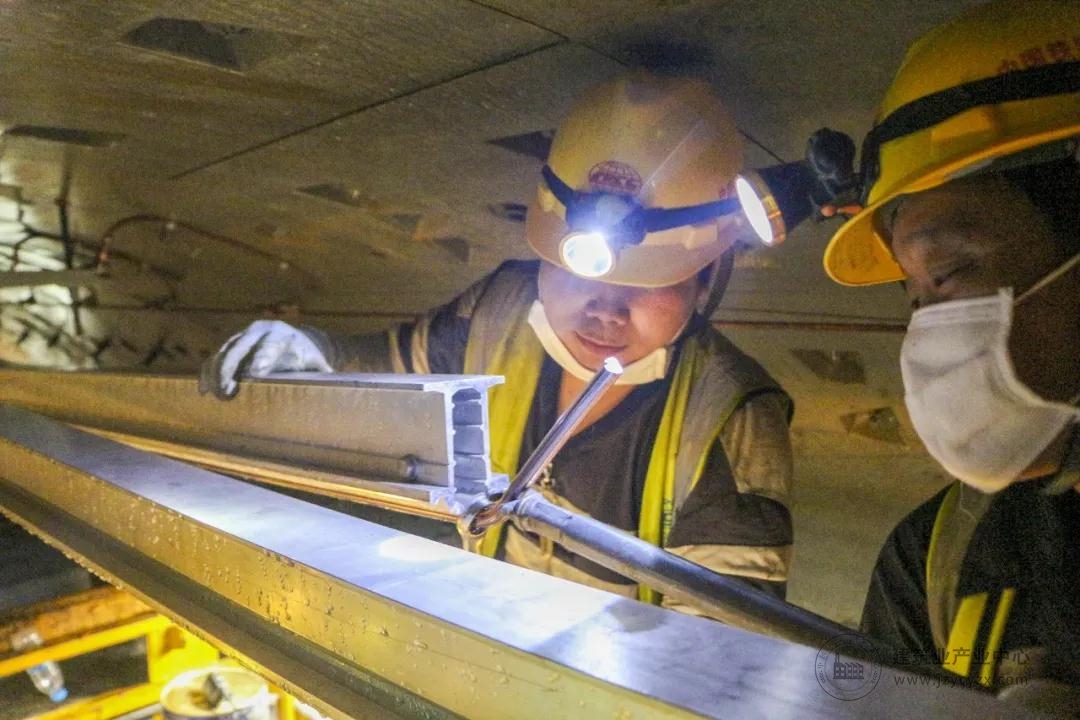

加班加点安装平台钢梁

精益求精  质量保证

项目部在工程质量管理方面确定了"精心施工,确保优良,争创精品"的质量方针,同时根据质量方针、质量目标建立了质量控制的组织管理体系、质量保证体系。实行各分项分部工程三级技术交底的质量保证措施,确保每一位参建员工、每一位劳务工人对所负责的工序的施工技术、质量要求都能熟稔于心。

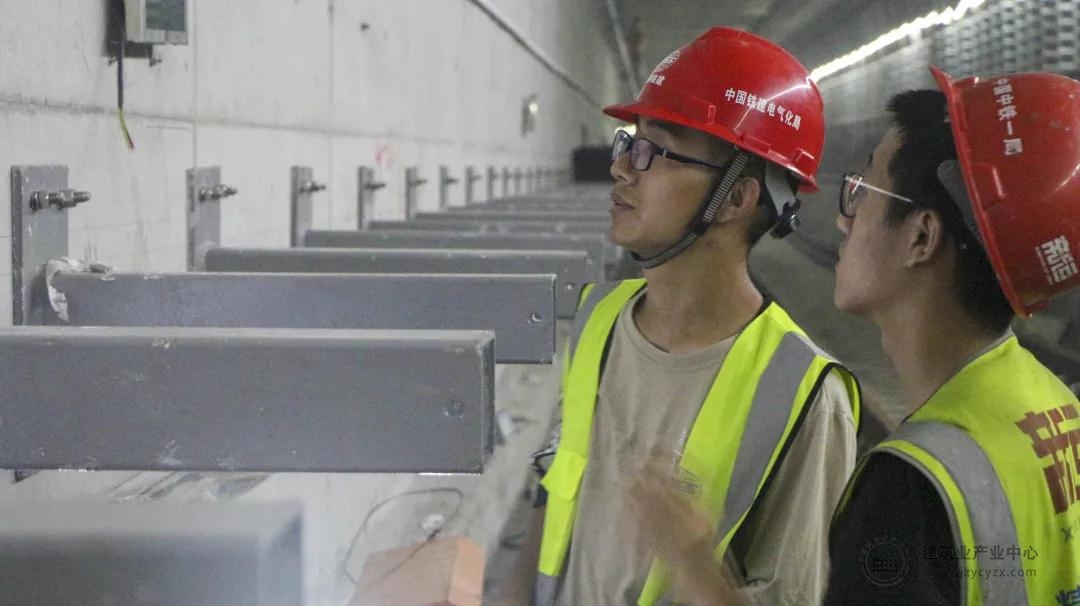

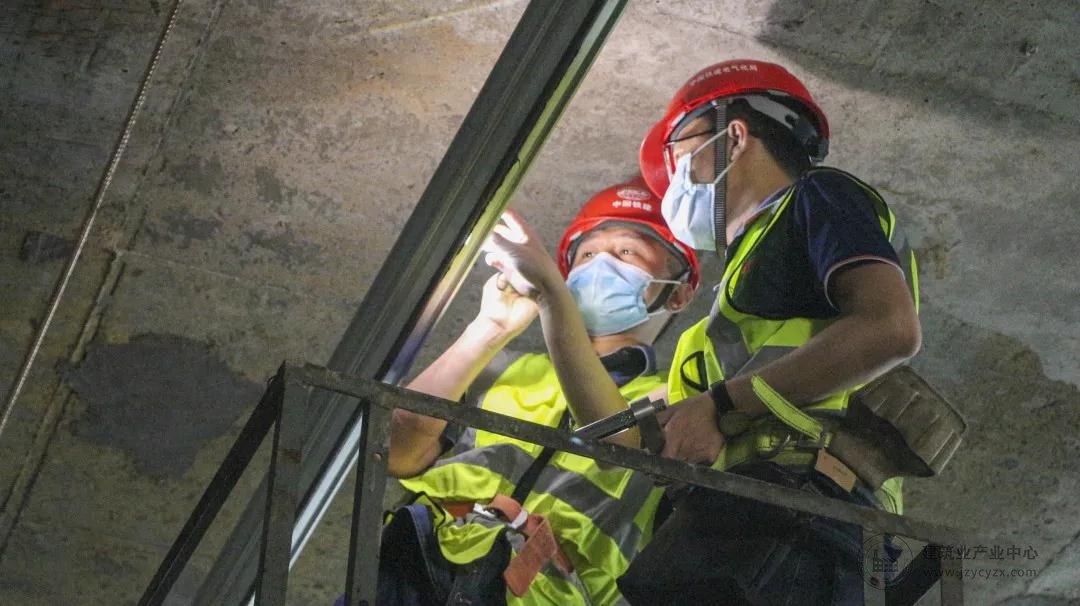

技术人员检查接触网专业施工质量

项目部全体人员在"24小时"轮轴抢工大干的同时,依旧严把工程施工质量关,科学、高效制定施工计划,做到了"安全质量与施工进度"相结合,确保了现场安全质量和工作效率,加快推进了施工进度。

质量部检查现场问题

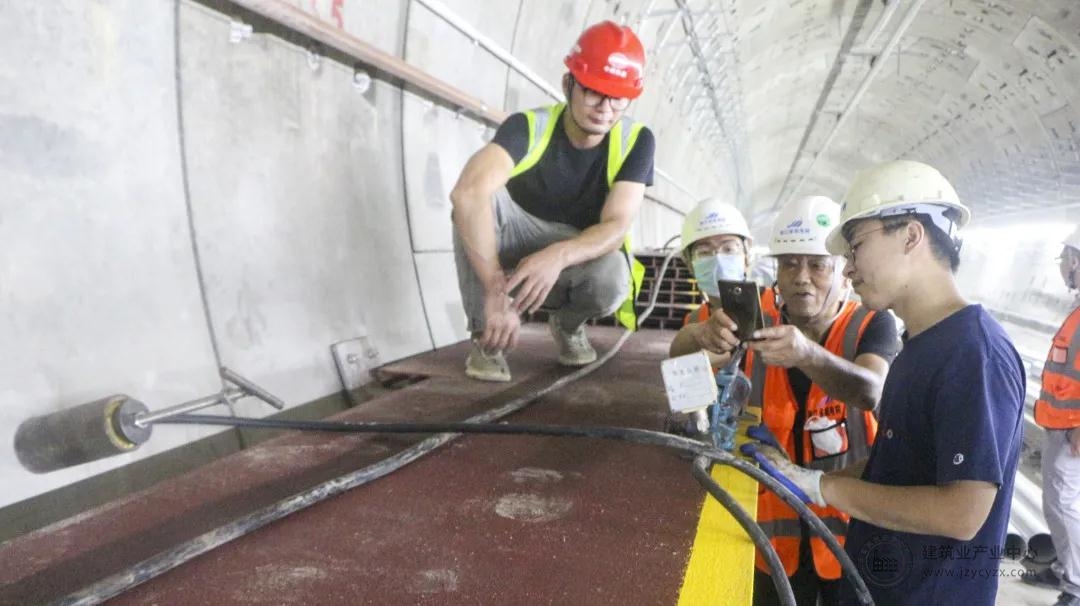

各专业顺利通过总站第三方拉拔测试

项目部2020年获得的外部荣誉

在剩余不到20天的时间里

项目部全体员工将继续保持斗志

全力战高温,斗酷暑

争分夺秒,攻坚克难

为顺利实现"8.30热滑" 节点奋斗到底!
