9月,位于川西高原的叶巴滩,野外格桑花开正盛,隧洞内水电人鏖战正急。
27日下午,随着胶带机洞最后一炮的成功爆破,历时389天,成品骨料胶带机洞迎来了全线贯通,与年度计划相比提前1个月贯通,扣除中间停工期4个月,胶带机洞有效施工时间9个月,平均月强度施工强度达102米。
作为连接3号砂石加工系统和高线混凝土系统竖井的坝体料仓大动脉,水电七局五分局叶巴滩砂石混凝土工区从施工前的方案制定,到掘进过程中的重质量、控安全、抓进度,各项指标齐头并进,克服了施工中的各种拦路虎和绊脚石,为后续胶带机运输系统的完工运行打下了坚实的基础。
事前谋划安排,多方位优化施工
胶带机洞开工前,工区超前部署筹划,组织技术力量研究图纸,强化理解图纸设计内容,结合现场查看情况和地质水文资料,分析判断掘进过程中存在的围岩地质情况,根据现场存在的围岩情况,提前谋划应对的技术措施,编制完善可行的技术方案,为后续实际施工提供技术支持。
通盘考虑堰塞湖等客观因素导致的开工日期滞后的影响,通过大坝首仓混凝土浇筑时间节点倒排工期,分析论证可行的施工工期,确保胶带机系统如期建成运行。
于此同时结合投标资料,认真分析对比,寻找可行的优化方案,以期规避施工风险,降低施工难度,减少施工工程量和节约施工成本,以增加项目施工效益。

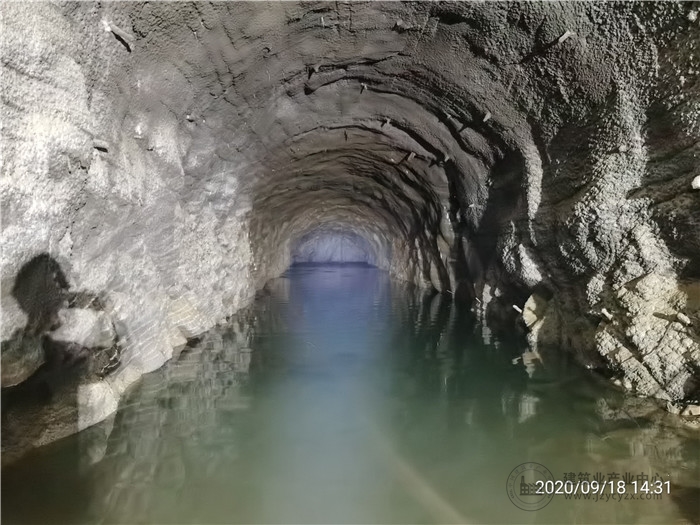

掌子面渗水
动态调整施工部署,确保目标节点
虽有开工前的周密筹划,但胶带机洞穿越的岩层地质情况多变,相应的围岩情况也不尽相同,这给现场的实际施工带来很大干扰。
2019年11月16日胶带机洞爆破掘进至243米时,因掌子面渗水量逐渐变大,严重影响现场施工开展,在临时排水设施强度难以应对掌子面涌水的情况下,为不影响工期,工区结合现场各种因素综合研判,当即决定暂停该掌子面施工,调整施工部署安排,改从胶带机另一端即7#公路端头掘进施工,暂避渗水干扰。
但随之新冠疫情袭来,工区积极响应各方疫情防控措施,为做好工地现场疫情防控工作,节后开工日期一缓再缓。在疫情缓解叶巴滩工地开工后,遵照各方疫情防控要求,工区全力协调筹划施工人员返岗事宜,在确保安全情况下于3月15日开工,尽快全面恢复现场施工,同时工区根据现场实际施工情况,分析研究疫情对施工影响程度,动态调整施工部署,将疫情影响降到最低。
狠抓现场管理,做好施工示范
自胶带机洞开工以来,工区一直持做好示范、做好样板为后续施工树立良好的施工质量安全参考的目标。工区狠抓现场管理,除现场管理人员施工值守外,不分昼夜每班爆破安排技术人员值守,最难的就是每晚的夜间爆破施工。
在长冬无夏短春秋,冬季夜晚气温可达零下二十余度的川西高原,工作一天的大家都在温暖被窝里呼呼大睡的时候,工区小伙王杰却不敢睡得太死,每次睡觉前都要设置手机闹钟并把声音调到最大。
无论多晚,只要手机闹钟响了,他就要从睡梦中醒来,睁开迷糊的双眼,打开刺眼的电灯,离开温暖舒适的被窝,穿戴好安全防护,披上军大衣一头扎进冬夜刺骨的寒风中赶到胶带机洞施工现场查看钻孔质量,盯守炸药安装安全,做好爆破施工前的准备工作。
爆破后查看爆破效果及围岩地质情况并在工作群里汇报现场情况,遇到一晚上多次爆破的时候,就只能睡个囫囵觉,无数个这样的夜晚在高原上演。精细化的现场管理换来了成品胶带机运输洞(k0+730-k0+810)开挖工程,被评定为2019年度质量样板工程的成绩,这也是工区在叶巴滩水电站捧回的第一个质量样板奖励。
胶带机贯通
强化技术管理,严控施工风险
正当现场施工步入正轨时,拦路虎又来了,在掘进至450米时,隧洞内围岩情况骤变,岩石风化和破碎程度明显加剧,现场钻孔施工困难,围岩体失稳的风险极大。为确保施工安全,工区立即响应并紧急部署应对,要求现场严格控制爆破进尺,及时支护开挖段,严密防范可能发生的塌方风险。
工区总工程师韩朝带领技术人员现场蹲守查看,记录每米进尺围岩情况,结合提前制定的施工方案,在摸清现场围岩地质变化规律后,马上召集技术人员和现场作业队伍召开专项会议,认真对比分析图纸和水文地质资料,研究讨论具体施工措施,制定了严格控制进尺和提前抽水,根据围岩情况动态确定支护参数的应对方案。
同时安排工区管理人员现场昼夜盯守,严格落实应对方案,严控现场施工质量安全,通过工区上下的严密部署应对,胶带机洞成功安全穿过该处岩层。
在成品胶带机洞施工过程中,各种大小拦路虎不断,以上只是胶带机洞施工过程中的一个缩影,从开口到今日的贯通来之不易,成果的背后是工区上下和协作队伍的昼夜付出,叶巴滩工区全体职工不畏困难艰险迎难而上,为施工的顺利进行左右开弓,展现水电人不屈不挠,愈挫愈勇永攀高峰的精神面貌。
同样胶带机洞的施工也只是叶巴滩工区众多施工项目中的又一缩影,正在进行的骨料竖井施工和料场覆盖层剥离施工更富挑战。
接下来,工区全体职工将根据施工进度安排,排除万难,全力争取砂石及混凝土系统投产目标节点的实现,以建设叶巴滩大坝高品质绿色粮仓为目标,为分局拓展水电施工承揽范围和发展转型任务提供新助力。
关键词:中水电七局五分局,一线施工,隧道贯通
