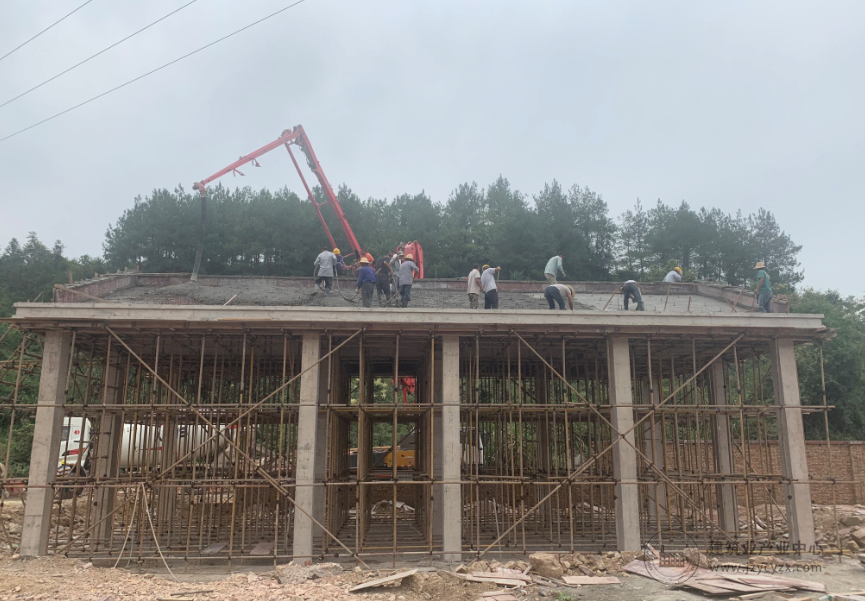

9月17日13时58分,随着混凝土泵车把最后一车混凝土送上塘坊分区所房屋顶并浇注完毕。至此,集团公司黔张常电气化铁路配套--房建工程最后一处房屋主体工程封顶,标志着黔张常房建工程正式进入收尾阶段。
黔张常电气化铁路配套房屋工程,新建变电房屋25座、变配电所7座,共计12905平米,地面硬化41430平米。目前,黔张常电气化铁路配套--房建工程除此(塘坊分区所)房屋外,其它各种新建房屋均巳投入使用。
塘坊分区所由于站前征地、道路等多方因素进度迟缓。目前,项目部房建架子队近30名员工各就各位、各司其责、转入二次结构及室内外装饰装修。项目部房建副经理朱明烨现场办公、现场卡控施工质量,强推进度,24小时昼夜奋战,不间断施工,该分区所房屋装饰装修工程,预计将于10月底全部完成,并提供变电专业设备安装调试作业。(邹善清 朱明烨)
